屯門保健品廠模塊化快裝潔淨室實錄|5,000 sq ft,現場 18 天完工
項目概覽
客戶行業 | 保健品 OEM 代工(膳食補充劑) |
廠房位置 | 屯門工業區 |
改建面積 | 約 5,000 sq ft(465 m²) |
系統類型 | 全模塊化快裝潔淨室 |
目標等級 | ISO 8(十萬級 / Class 100,000) |
工廠預製備料 | 約 4 週 |
現場安裝至驗收 | 18 個工作天 |
驗收結果 | 通過 ISO 14644-1 Class 8 第三方驗收 |
為什麼這次選擇模塊化方案?
這個問題,客戶在首次諮詢時就問得很直接:「我只是想先起步做,日後可能要搬廠,傳統裝修做了不就浪費?」
這句話道出了香港中小型保健品廠的一個普遍處境——廠房多為租用,業主不允許大規模結構改動,而市場機會等不及漫長的施工週期。客戶的屯門廠房剛承租,原本是普通倉儲用途,毫無潔淨設施可言,但手上已有一批美國健康食品品牌的 OEM 訂單,對方要求生產環境通過 ISO 14644 Class 8 驗收,限期三個月內提交報告。
傳統砌磚批盪加回風系統的做法,光材料備料已需 7 至 10 個工作天,現場施工再加 3 至 4 週,若遇上舊廠房基底問題還得延期。客戶等不起,模塊化快裝系統因此成為唯一切實可行的選擇——工廠預製備料約 4 週,現場安裝至驗收完成僅需 18 個工作天,全程比傳統方式節省 3 至 4 週。

模塊化系統的核心優勢:為何比傳統施工快那麼多?

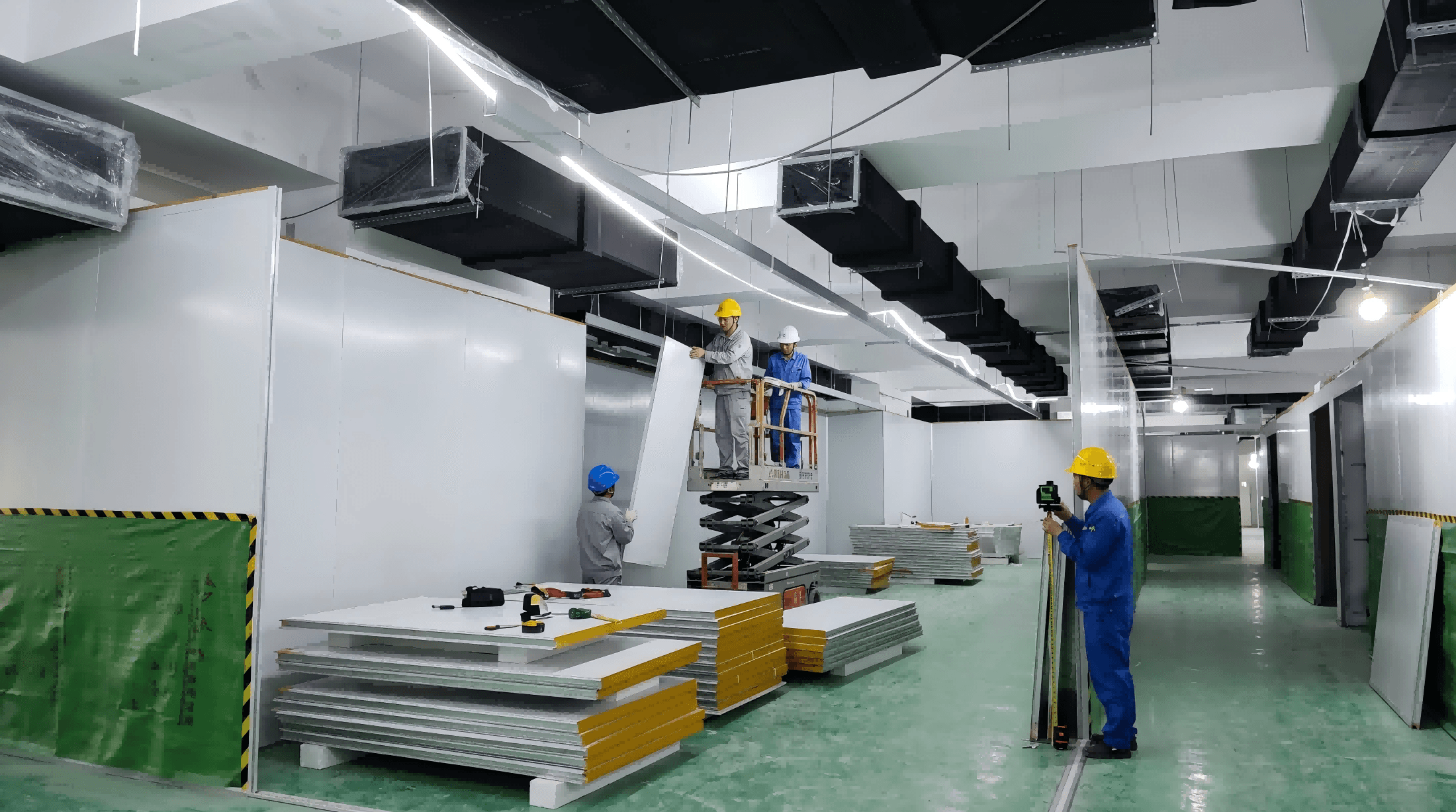

傳統無塵車間需要在現場量度、切割、拼裝,每個環節都依賴現場師傅的手藝與經驗。模塊化系統的邏輯截然不同——所有構件在工廠完成數控加工,牆板、頂板、門框、電氣接線盒全部依設計圖則預製,運到現場時已是「拼圖狀態」。
每塊板材及鋁型材框架均標有安裝編碼,工人按編碼順序組裝,無需額外技術訓練。電氣部分採用帶編碼快速接頭,對號接駁即可,不需師傅現場重新穿線佈電。FFU 風機過濾單元、照明燈具及差壓傳感器均於出廠前完成整機測試,現場接通電源後即可啟動,無需另行調試。
整套安裝工具理論上只需一把螺絲刀。這並非誇張,而是系統設計的底層邏輯:把所有需要技術判斷的工序前置到工廠,現場只剩組裝。
BW Design Centre 的方案設計

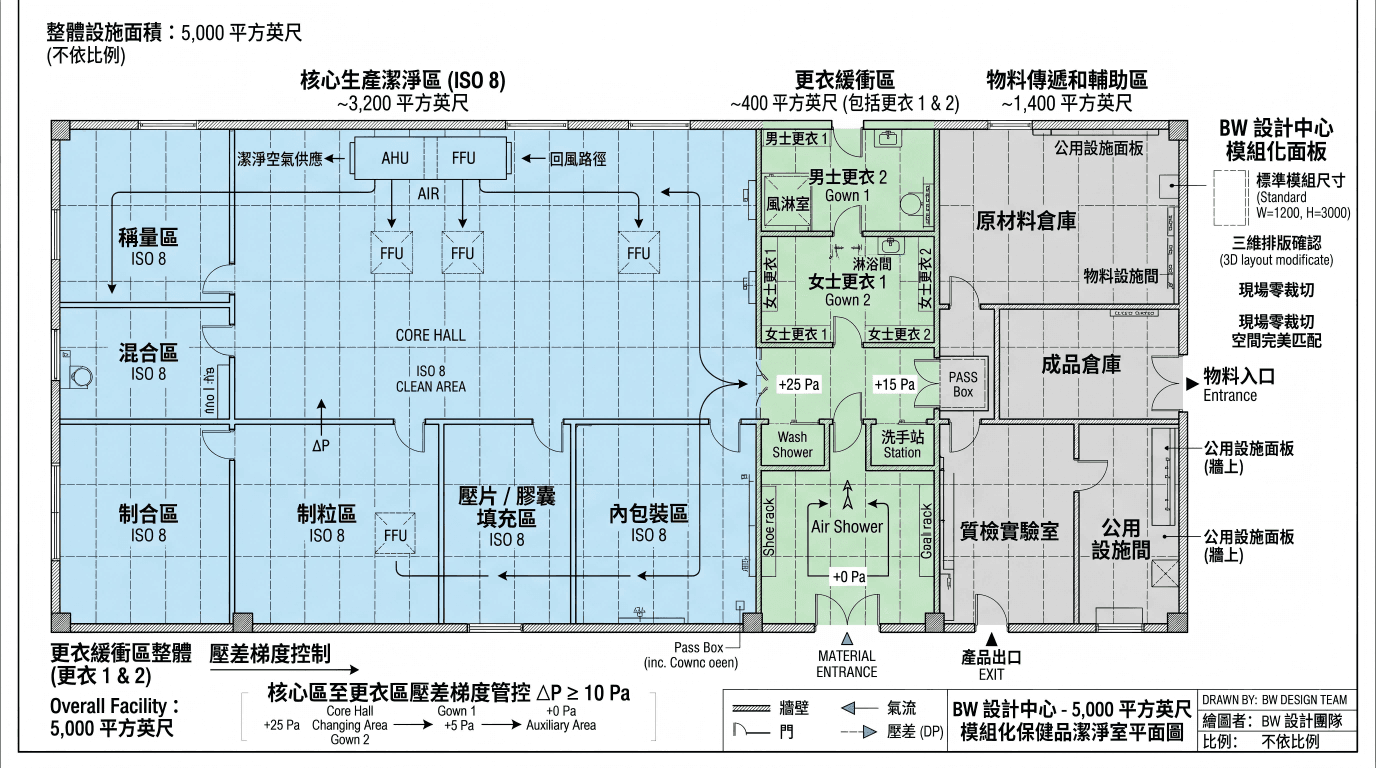

空間規劃與分區佈局
5,000 sq ft 的空間按生產流程劃分為三個功能區:核心生產潔淨區(ISO 8,約 3,200 sq ft)、更衣緩衝區(一更加二更,約 400 sq ft)、物料傳遞及輔助區(約 1,400 sq ft)。三個區域之間以壓差梯度管控,核心生產區對更衣區保持正壓差不低於 10 Pa,防止非潔淨氣流逆向進入。
由於模塊化牆板採用標準化模數尺寸,BW Design Centre 設計團隊在設計確認階段完成三維排版,確保現場空間尺寸與模塊拼接邏輯完全吻合,避免因廠房尺寸不規則而需現場截改板材,影響安裝進度。

空氣過濾與氣流系統
ISO 8 的換氣回數設計為 15 次/小時,採用天花嵌入式 FFU 風機過濾單元,H13 級 HEPA 過濾器出廠已完成 DOP/PAO 洩漏測試並附測試報告。回風通過牆身下方回風百葉排出,在室內形成連續的垂直稀釋氣流,持續降低懸浮粒子濃度。所有 FFU 單元設有集中控制面板,可統一調節風速,亦可按區域獨立控制。
電氣及環控系統
模塊牆板內預埋電氣橋架,照明燈具、插座及開關面板均採用帶編碼快速接頭連接至預製電氣箱,接通主電源後系統自動完成自檢。溫濕度傳感器及差壓傳感器預裝於各區域牆板,數據連接至集中監控顯示屏,支援即時讀數及超限警報推送,符合保健品 GMP 生產對環境記錄的基本要求。
現場施工:18 個工作天進度實錄
工廠預製備料約 4 週期間,BW Design Centre 同步完成現場勘查、電力容量核實及施工許可申請,確保預製件運抵現場後可即時開始安裝,不浪費任何等候時間。
階段 | 工期 | 主要工作 |
現場清場及基層處理 | 第 1–2 天 | 清空舊倉庫、地板打磨找平、主電源接駁點確認 |
結構框架及牆板安裝 | 第 3–8 天 | 鋁型材框架按編碼組裝、牆板及頂板依序拼接 |
電氣接駁及設備安裝 | 第 9–12 天 | 快速接頭電氣接駁、FFU 及燈具安裝、傳遞窗及風淋室安裝 |
地板及密封處理 | 第 13–15 天 | 鋪設防靜電 PVC 捲材地板、板材接縫密封膠處理 |
系統調試及預測試 | 第 16–18 天 | 通電自檢、差壓整定、溫濕度穩定測試、自主粒子計數預測試 |
預測試完成後同步提交 HOKLAS 認可實驗室的 ISO 14644 驗收申請,驗收報告於現場調試完成後第四個工作日發出。

項目成果
第三方驗收測試結果全部達標:
0.5 μm 粒子數:最高測量點 3,180,000 particles/m³,低於 ISO 8 上限 3,520,000 particles/m³
換氣回數實測:14 次/小時,符合設計規格
差壓維持:核心生產區對更衣區正壓差 11 Pa,符合 ISO 14644-4 最低建議值 5 Pa
溫濕度:生產區溫度 23±1.5°C,相對濕度 50–60% RH
從客戶確認設計方案到取得驗收報告,工廠預製加現場施工合共約 8 週,較傳統施工方式節省 3 至 4 週,客戶在訂單限期前完成廠房審核文件提交。
模塊化系統的長遠價值在本案亦得到印證:客戶完工半年後業務擴展,需要將潔淨區向右側延伸約 800 sq ft,只需追加對應模數的牆板及頂板,沿原有框架延伸拼接,擴建工程僅用 5 個工作天完成,全程不影響現有生產區運作。
